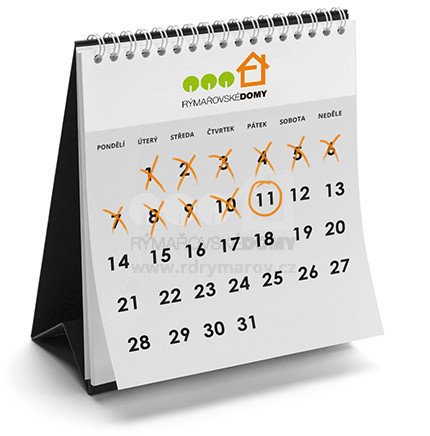

1. DEN - Montujeme obvodové stěny
Na již připravenou základovou desku domu KUBIS 631, obestavěnou lešením, jsme začali montovat hrubou stavbu z panelů přivezených přímo z výrobní haly v Rýmařově. V obvodových stěnách jsou zakomponovány okna, zateplení a TMF omítky jsou připraveny již z výroby. Dům dostal i své vnitřní uspořádání, byly usazeny veškeré příčky dle návrhu klientovy studie. Práce nám šla pěkně od ruky, a tak jsme ještě týž den odpoledne ukotvili střechu.
2. DEN - Dokončujeme hrubou stavbu
Počasí nám přálo, a tak jsme se mohli pustit do práce již v brzkých ranních hodinách. Kompletně jsme dokončili montáž hrubé stavby včetně usazení střechy. Díky jejímu sklonu 25° vzniklo plnohodnotné podlaží bez nízkých stropů.
3. DEN - Dokončili jsme střechu a instalovali schody
Střecha byla již řádně ukotvena, a tak jsme pokračovali jejím pokrytím. Také jsme instalovali okapy. Souběžně s pokládáním betonové střešní krytiny byly prováděny další interiérové práce. Dokončili jsme náročnou montáž dřevěných schodů do 1. nadpodlaží. Ruch byl i okolo domu. Provedli jsme zateplení atiky, aby byla zajištěna dokonalá izolace bez tepelných mostů.
4. DEN - Pracujeme na fasádě
Čtvrtý pracovní den jsme stihli dokončit vnější termofasádu s bílou omítkou. Termofasáda zajistí perfektní tepelnou i akustickou izolaci. Proběhla také instalace okapových svodů a klempířská práce byla konečně kompletní. Pokračovali jsme tmelením vnitřních stěn a dalšími interiérovými pracemi.
5.-8. DEN - Provedli jsme elektroinstalaci včetně podlahového topení
V těchto dnech jsme se věnovali kompletní instalaci elektrorozvodů. Do konstrukce podlah jsme instalovali elektrické podlahové topení. Jedná se o suché konstrukce, což značně urychluje celý proces stavby.
9. DEN - Věnujeme se podlahám
Vnější obálka domu je hotová a nastává čas na montáž pergoly garážového stání. Poté jsme se naplno vrhli do interiérových prací. V tomto dni jsme stihli položit dlažbu a obklady v koupelně, sestavit laminátové podlahy a nainstalovat centrální vysavač. Byly přivezeny interiérové dveře z našeho výrobního střediska KASARD.
10. DEN - Exteriérové práce jsou u konce
Desátý den našich prací byste jako kolemjdoucí řekli, že dům už je připravený k nastěhování. Lešení zmizelo, pergola zdobila dům. Uvnitř se ale ještě pilně pracovalo. Probíhalo dokončování podlah, koupelen a dalších interiérových prací. Stavba rodinného domu KUBIS 631 se pomalu chýlí ke konci.
11. DEN - Dokončujeme poslední detaily
Vrcholí dokončovací práce a celý dům připravujeme ke konečnému předání zákazníkovi. Veškeré sanitární vybavení je nainstalováno, koupelny se lesknou čistotou. Zbývá už jen revize elektřiny, topení a vodovodu. Ještě není 100% hotovo, ale majitelé se již pomalu začínají stěhovat do svého nového rýmařovského domu.
13. DEN - Montujeme kuchyňskou linku
Probíhá montáž kuchyňské linky LAMONT, která běžně není součástí dodávky stavby na klíč. Hlavní část rodinného domu, tedy kuchyň, je hotová i se všemi detaily. A to do 2 dní od dokončení domu! Veškerý nábytek je na svém místě, včetně dekorací. Svůj cíl jsme splnili – postavili jsme dům KUBIS 631 za pouhých 11 dní! Přijeďte se přesvědčit na vlastní oči do Hněvotína u Olomouce!
